1.室内洁净度的检测:

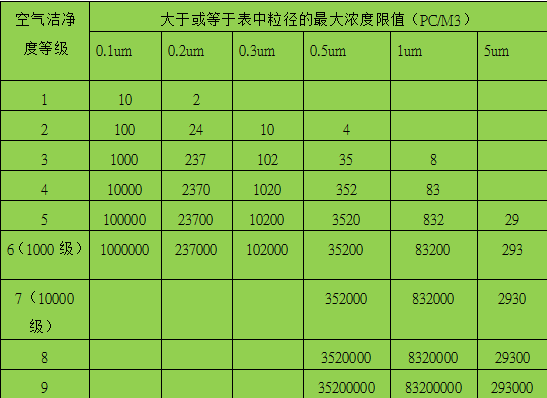

1)洁净室洁净度的检测结果应满足以下标准:
2)对于单向流洁净室,采样点应对着气流方向,对于乱流洁净室,采样口宜向上。
3)洁净度测点布置原则:应按照均匀的原则进行分布,验收时我司将提供具体采样点分布图(参照标准《洁净室施工及验收规范》JGJ7190)
2.室内空气温度和相对湿度的检测
1)室内空气温度和相对湿度测定之前,净化空调系统应已连续运行至少24h。检测结果应符合设计标准,洁净区域温度21~25℃,湿度:50%~60%;办公区域和普通区域温度22~28℃。
2)室内测点按以下原则分布:
a、送、回风口处;
b、等距离布置;
c、室中心;
d、所有测点宜在同一高度,离地面0.8m。
3、室内噪声的检测
1)一般只测A声级的数值,静态噪声≤65dB,动态噪声≤70dB。
2)测点的位置按5点设置,面积小于15m2以下的房间,可用室中心1点;测点高度距地面1.1m
4、照度的检测
1)室内的照度采用便携式照度计测定,LED事业部工作区域200Lnx±20Lnx,大尺寸事业部千级工作区域150Lnx±20Lnx,其他区域200Lnx±20Lnx。
2)洁净室照度的测量值为各测点的平均值;
3)测点平面离地面0.8m,按平均分布的原则取测点,测点应距离墙面1m。
5、洁净室墙面验收
1)所有墙面、天花彩钢板不得有因我方施工过程中撞击、敲打、踩踏、多水作业等造成的板材凹陷、暗裂和表面装饰的污染;
2)所有墙面、天花彩钢板接缝应平齐,并用密封胶密封;
3)洁净室内墙面与墙面、墙面与地面、墙面与天花交接处均采用元弧均匀过度,并用密封胶密封。
6、地面验收
1)所有环氧树脂地面表面应平整、不起尘、不起泡、有镜面效果;
2)防静电地面测得的电阻值为106~109Ω。
7、净化空调系统验收
1)风管不得有横向拼接缝,尽量减少纵向拼接缝;
2)风管内表面必须平整光滑,不得在风管内设加固框及加固筋;
3)风管接缝应严密,漏风量符合设计要求;
4)风管、静压箱和部件必须保持清洁;
5)保温层外表面应平整、密封、无胀裂和松弛现象;
6)所有阀门的把手需设置在便于操作的位置。
8、电气验收
1)洁净室内的配电盘、柜,内部不得有灰尘,盘、柜门应能关闭严密;
2)暗装插座、暗装插座箱和开关的接线盒内必须清扫干净,紧贴墙面,安装端正;
3)灯具安装前必须檫拭干净,灯架应紧贴吊顶;
4)线管接入接线盒或配电盘、柜,穿线后应密封严实。
9、隐蔽工程的验收
隐蔽工程应在施工过程中参照相关规范验收
10、未能详尽的部分按照以下规范验收
《建筑装饰装修工程施工质量验收范》GB50210-2000
《洁净室施工及验收规范》JGJ7190
《采暖通风与空调工程施工及验收规范》GB50243-2001
